ホーム > 茨城県の各部局の業務案内 > 土木部 > 本庁 > 営繕課 > 県南地区特別支援学校(仮称)高等部棟増築工事,小中学部棟改修・外構工事
ここから本文です。
更新日:2021年7月4日
○県南地区特別支援学校(仮称)高等部増築工事
○県南地区特別支援学校(仮称)小中学部棟改修・外構工事
【施設概要・工事概要】
茨城県では,特別支援学校に通学する児童生徒の数が年々増加しており,これに対応した教育環境の整備を行っております。
本施設は,石岡市内の既存施設(旧石岡市立八郷南中学校(平成25年3月閉校))を再活用して新たに県立特別支援学校を設置するものです。
本工事においては,高等部棟の増築,小中学部棟改修及び外構整備を実施しました。
本校「石岡特別支援学校」は平成31年4月に開校しました。
※平成30年10月2日に本校の名称が「石岡特別支援学校」に決定しました。
<平成28年度から平成30年度の3か年事業> 平成31年度 開校 |
工 事 場 所:石岡市下青柳716番1外
<高等部棟増築工事>
構造・階数:鉄筋コンクリート造,一部鉄骨造及び木造 平屋建て
延 べ 面 積:1,748.27平方メートル
完 成 年 月:平成30年12月
工事施工者:(建 築)(株)岡部工務店
(電 気)共栄通信工業(株)
(受変電)メイデン(株)
(衛 生)水研工業(株)
(空 調)九島産業(株)
設 計 監 理:早川・宮本建築関連業務共同企業体
((株)早川建築事務所・(有)宮本建築アトリエ)
<小中学部棟改修・外構工事>
構造・階数:鉄筋コンクリート造 3階建て
延 べ 面 積:2,640.36平方メートル
完 成 年 月:平成31年3月
工事施工者:(建 築)(株)岡部工務店
(電 気)(株)富嶋電工
(衛 生)中沢機工(株)
(空 調)(株)キンダイ
設 計 監 理:早川・宮本建築関連業務共同企業体
((株)早川建築事務所・(有)宮本建築アトリエ)

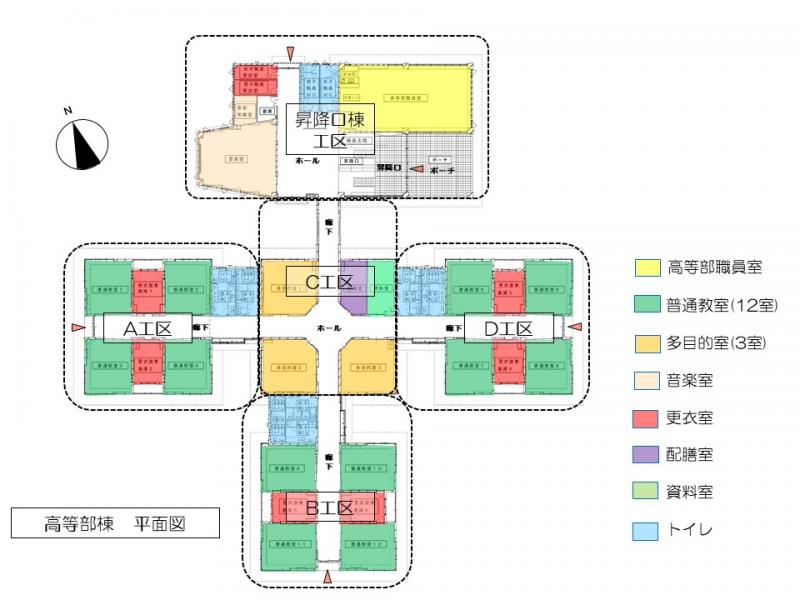

【高等部棟増築工事平面図】

No.11:完成写真
No.10:12月工事写真
No.9:11月工事写真
No.8:10月工事写真
No.7:9月工事写真
No.6:8月工事写真
No.5:7月工事写真

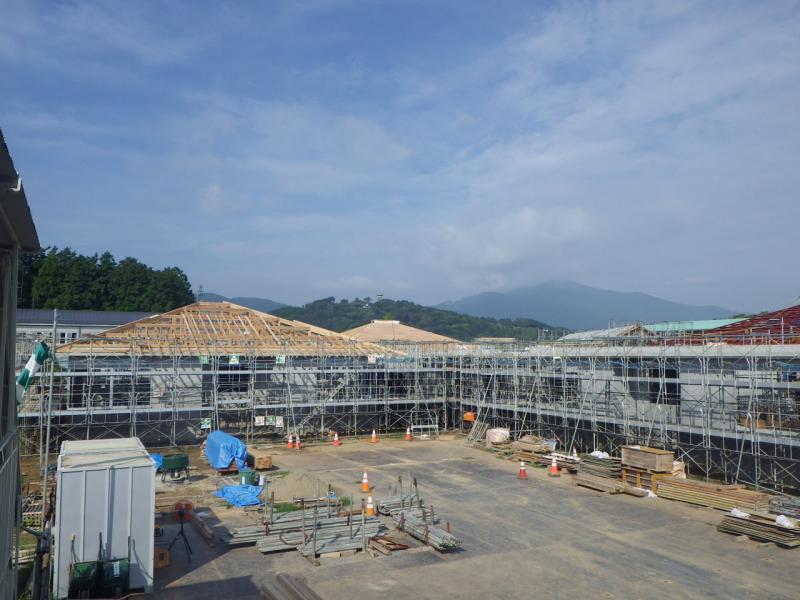

No.4:6月工事写真
No.3:5月工事写真
No.2:4月工事写真
No.1:3月工事写真

No.0:工事着手前写真

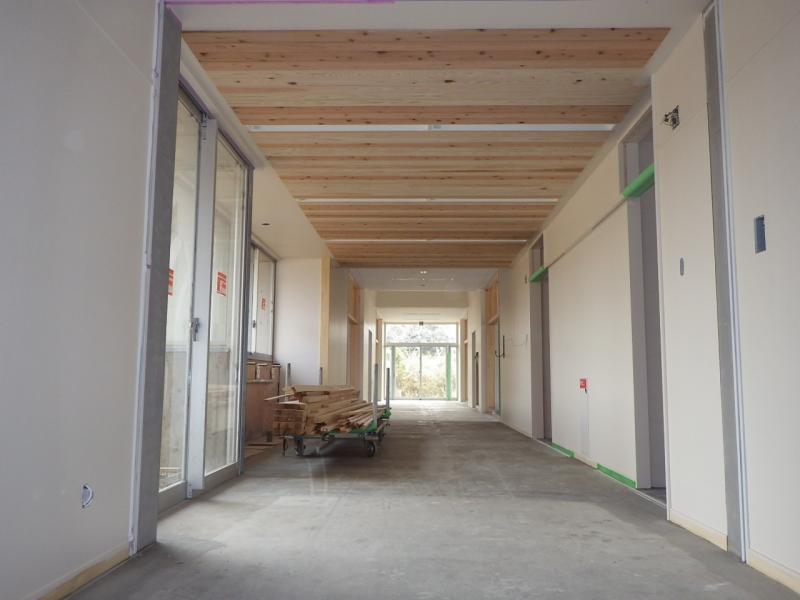

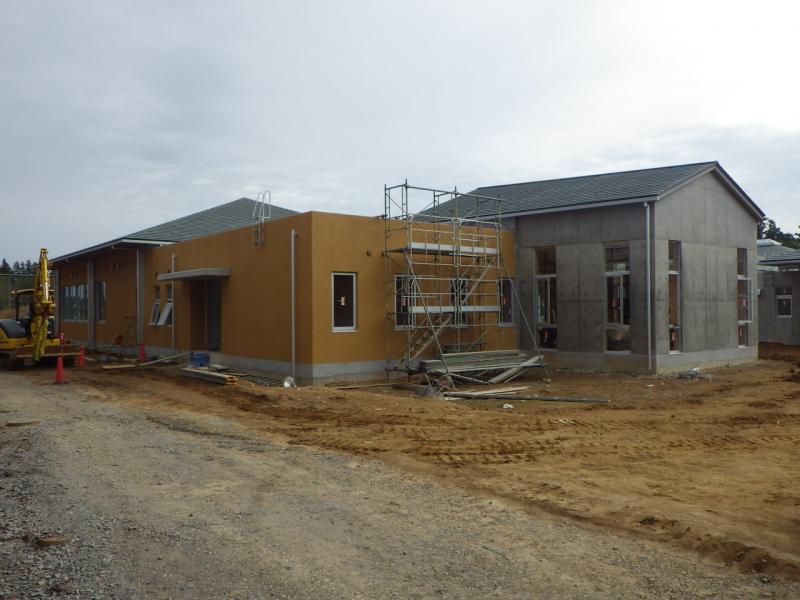

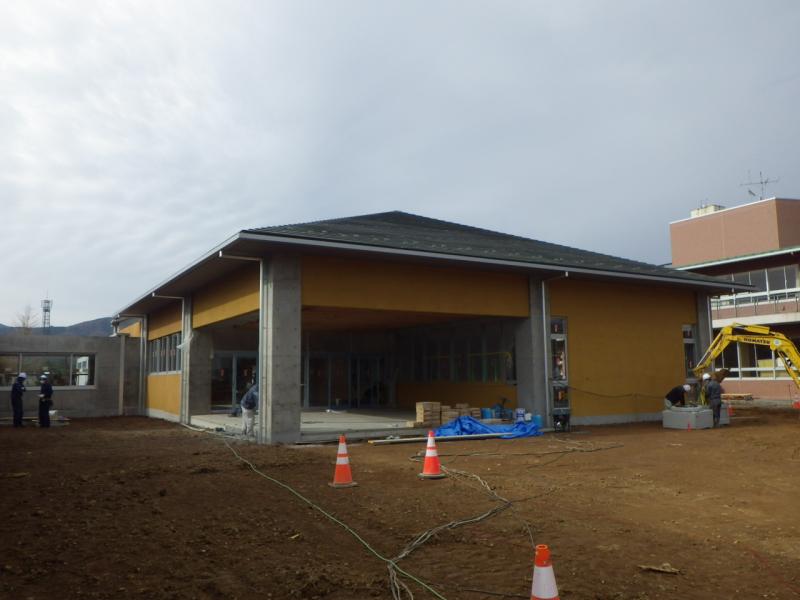

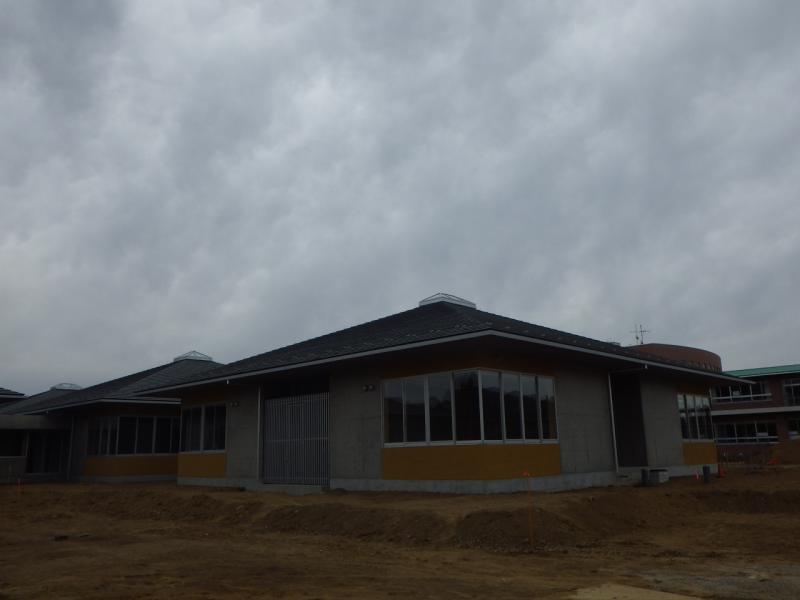

No.8:10月工事写真 <高等部棟> 10月工事では内部工事の天井裏や壁内の設備配線・配管工事がほぼ完了し,天井と壁の下地や仕上げ工事を行っているところです。外部工事においては,屋根工事が完了し,軒裏仕上げ工事,樋工事,外壁塗装を行っています。11月には外部足場を取り外しますので,外観の形状が見られます。 |
||

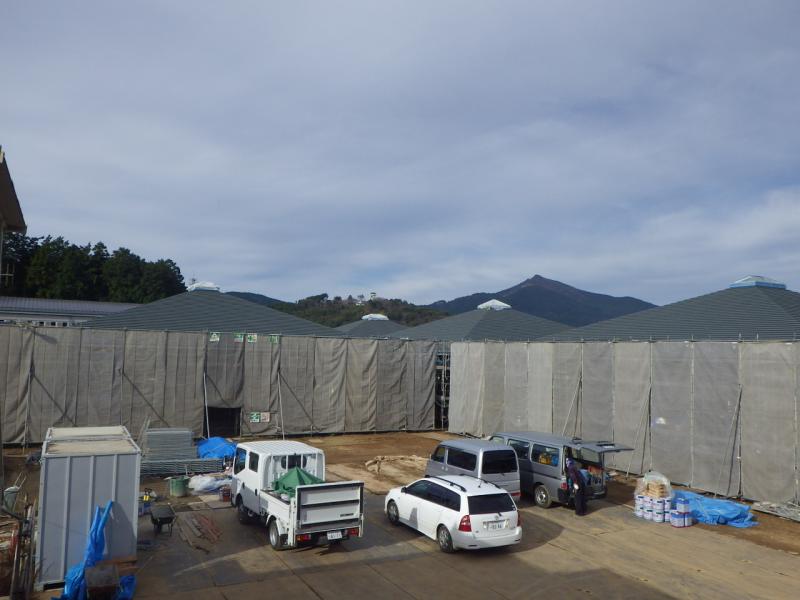

・定点写真1 (平成30年10月31日撮影) 普通教室棟B,C,D工区状況 |
||
・定点写真2 (平成30年10月31日撮影) 普通教室棟D,昇降口棟工区状況 |
||
|

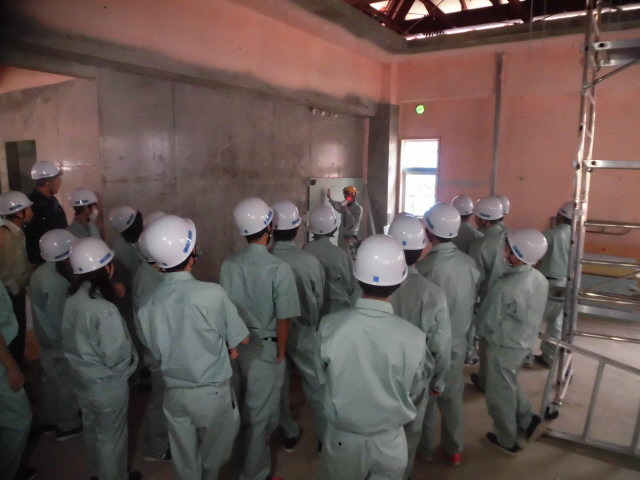

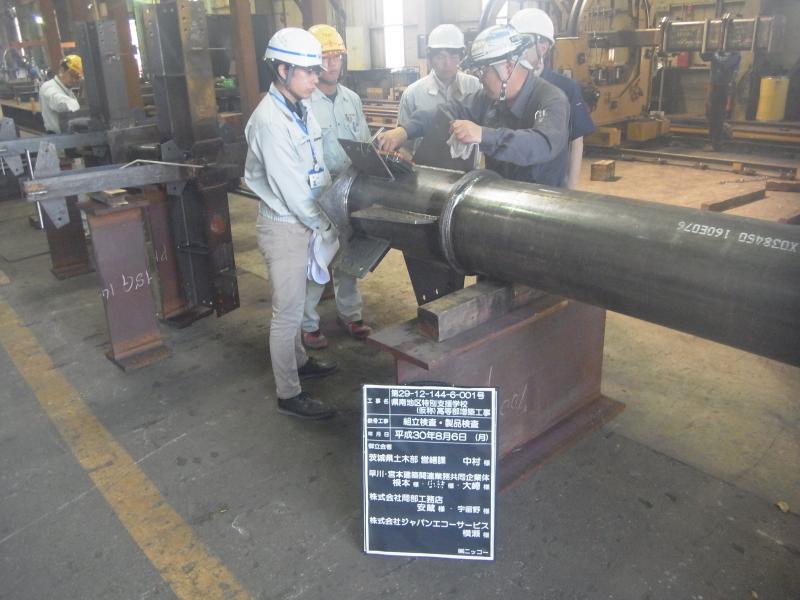

・高校生建設現場見学会 |
|

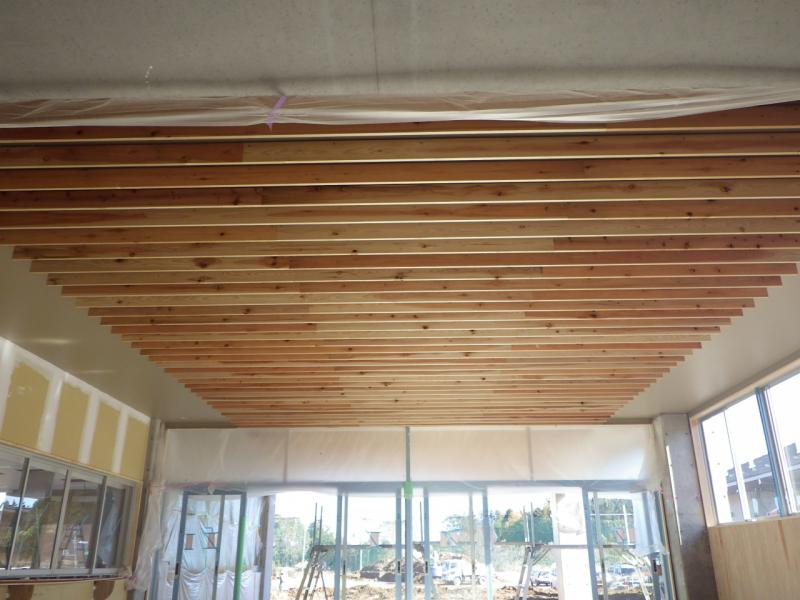

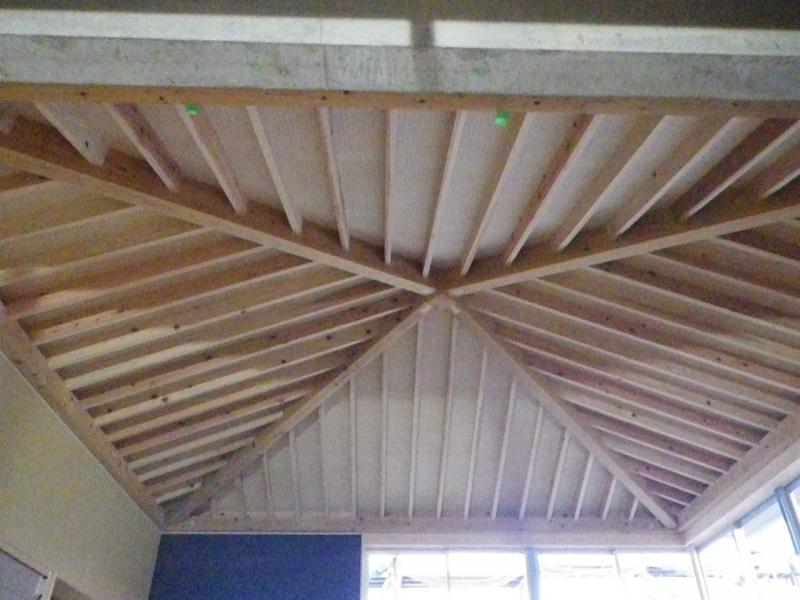

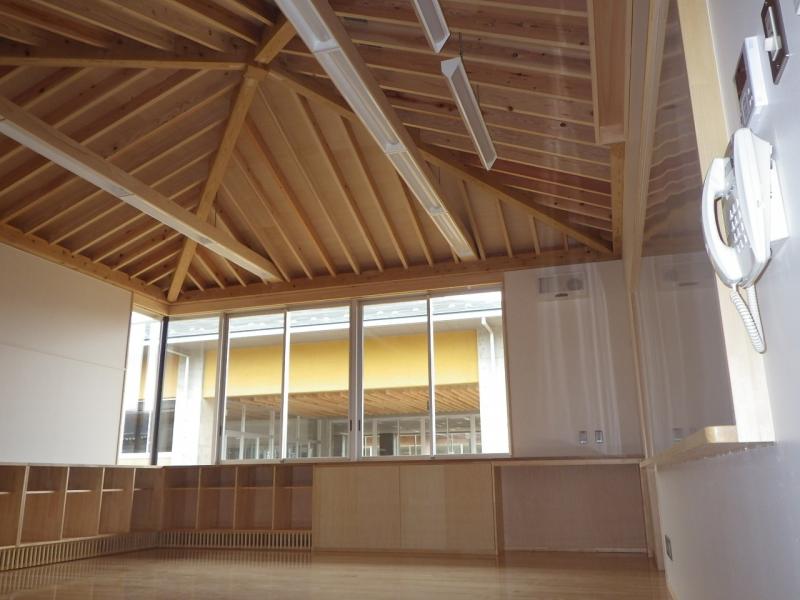

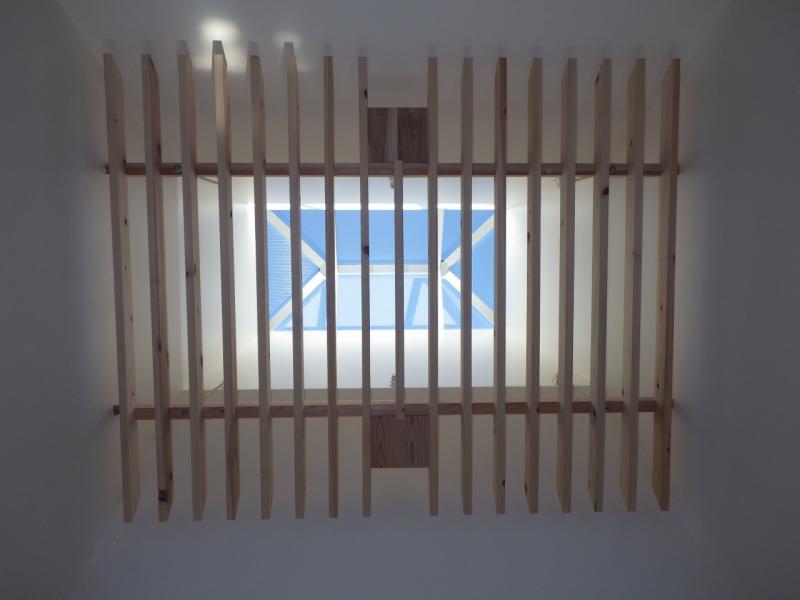

普通教室棟B工区 普通教室 <内装工事> ・普通教室天井工事完了状況 天井は化粧垂木(茨城県産木材)表し 天井上部は有孔シナ合板張り 次工程で照明設備を設けます。 (平成30年10月31日撮影) |
||

昇降口棟工区 高等部職員室 <内部工事> ・内部施工状況 ・天井裏の設備配線・配管工事状況 ・天井軽量鋼製下地工事状況 (平成30年10月31日撮影) |
||

普通教室棟C工区 廊下 <内装工事> ・内装下地施工状況(写真:廊下壁) 壁の一部には掲示物貼付けを考えて,マグネットボード(写真:黒色部分)を採用しています。 |
||

<小中学部棟> 現在,小中学部棟改修工事では,間仕切壁や設備関係の変更に伴う既存部の撤去工事が終了し,天井や壁の内装下地工事を行っています。また,外構整備工事では,既存物撤去が終わり土工事を行っております。 |
||

・定点写真 敷地東部(グランド,バスターミナル)状況 (平成30年11月1日撮影) |
||
小中学部棟 西側外部・既存渡り廊下 |
||
小中学部棟南 1階昇降口廊下 <エレベーター設置工事・廊下天井内装工事> ・天井裏の設備配線・配管工事状況 ・天井軽量鋼製下地施工状況 (平成30年11月1日撮影) |

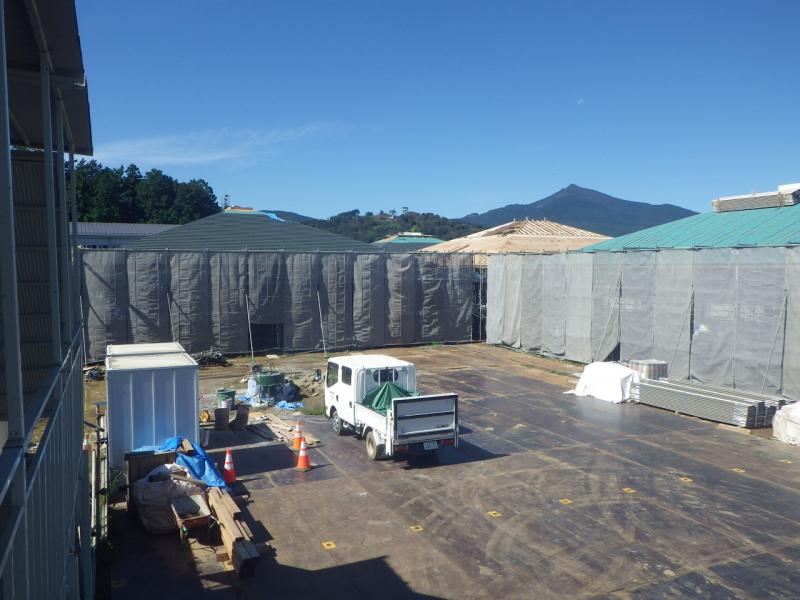

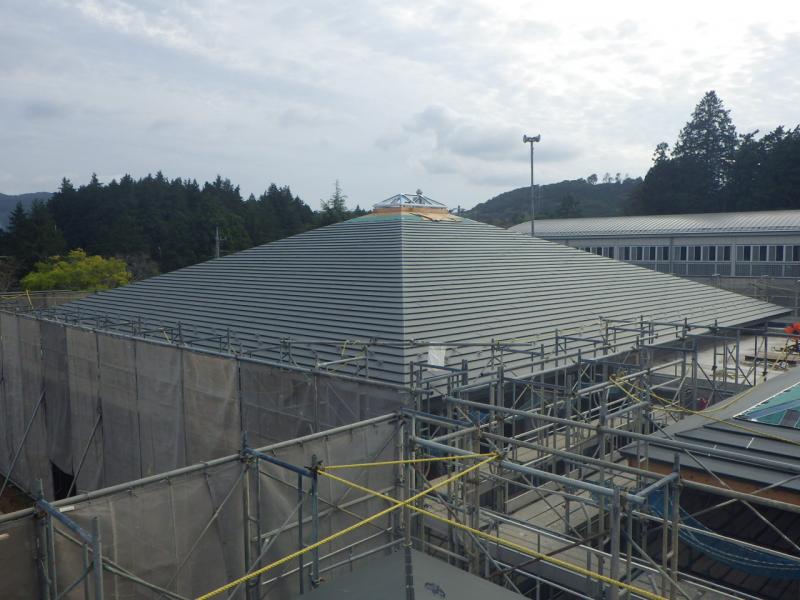

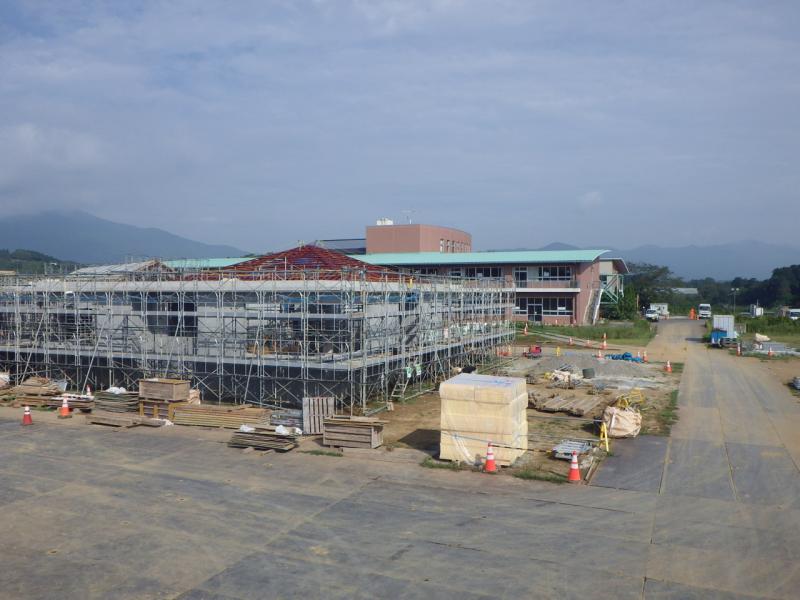

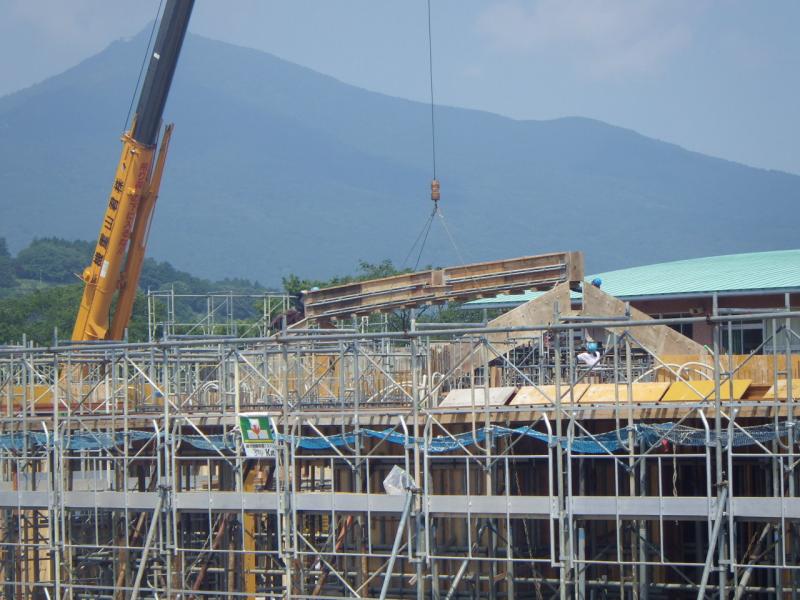

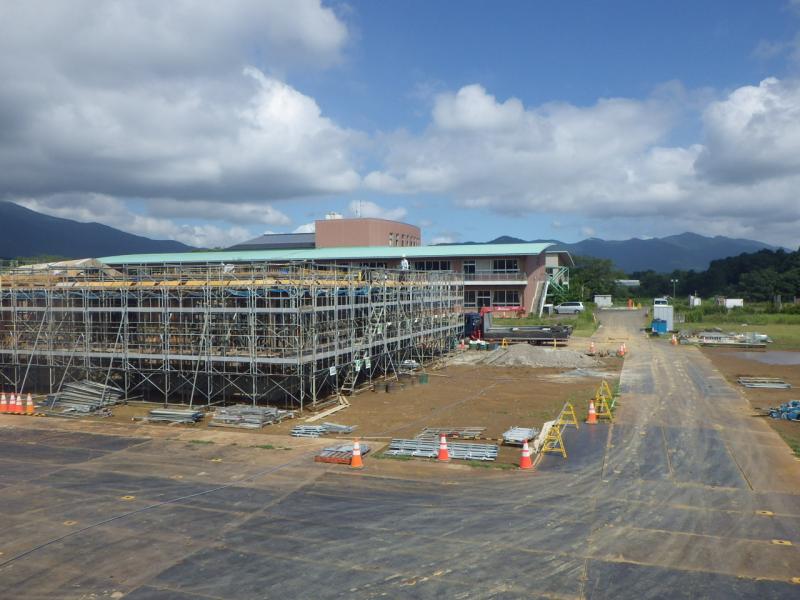

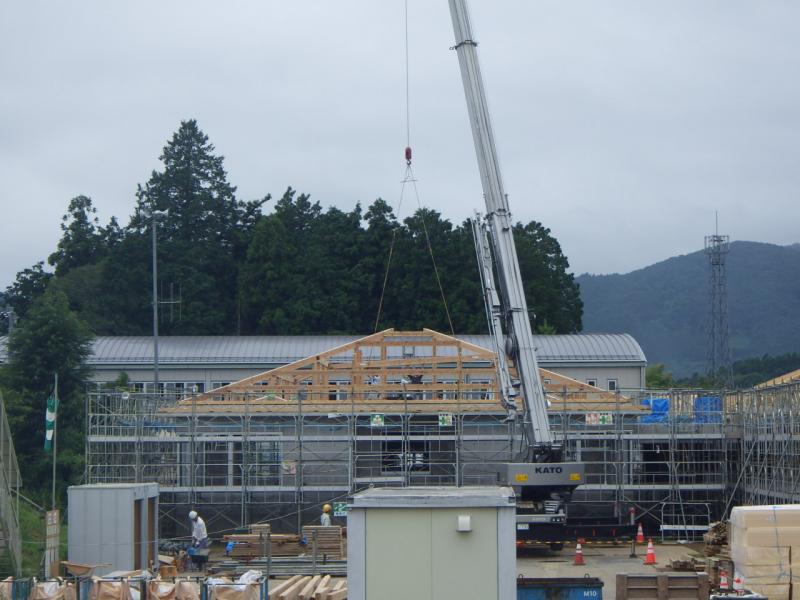

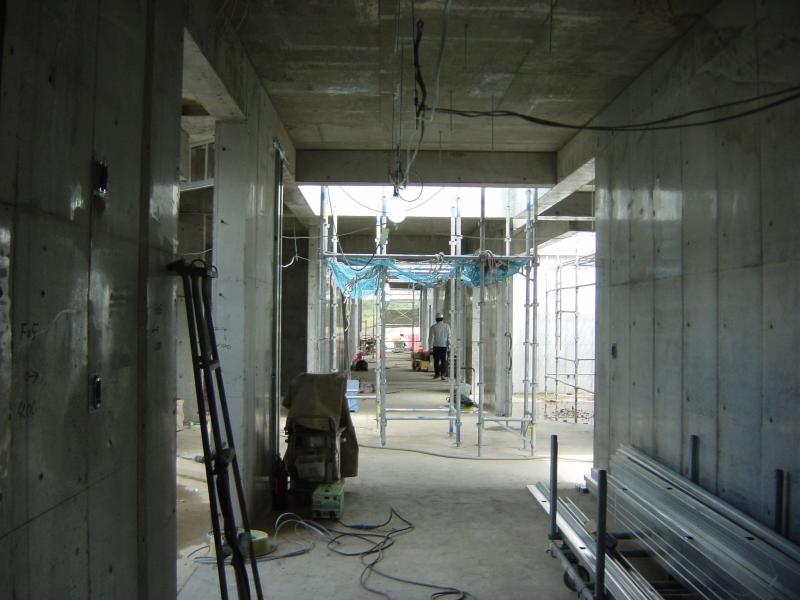

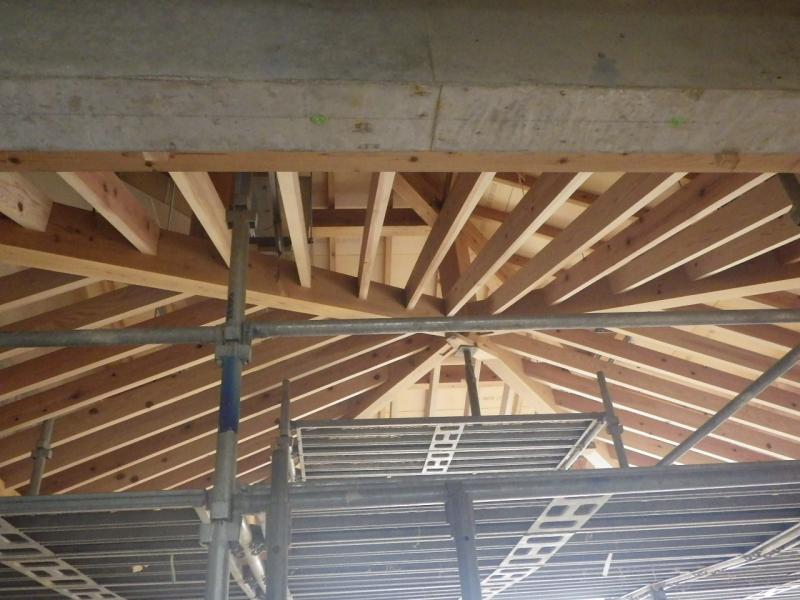

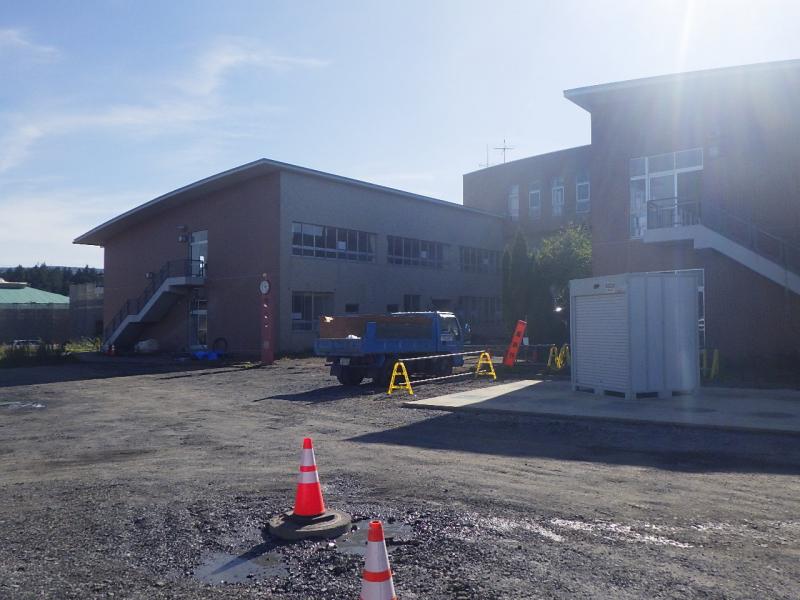

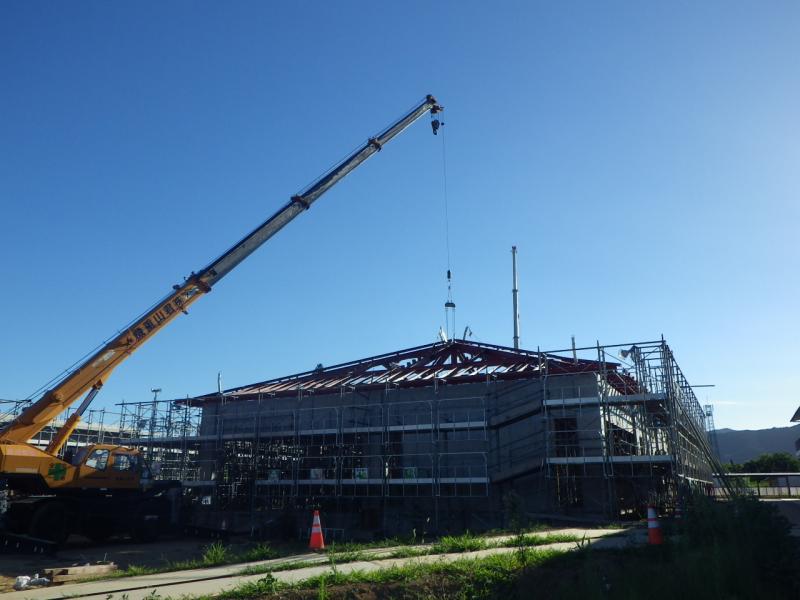

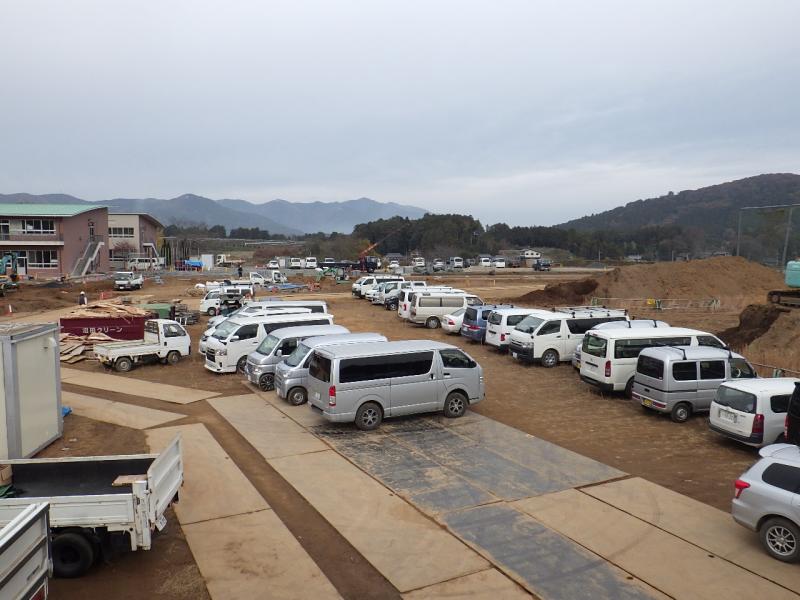

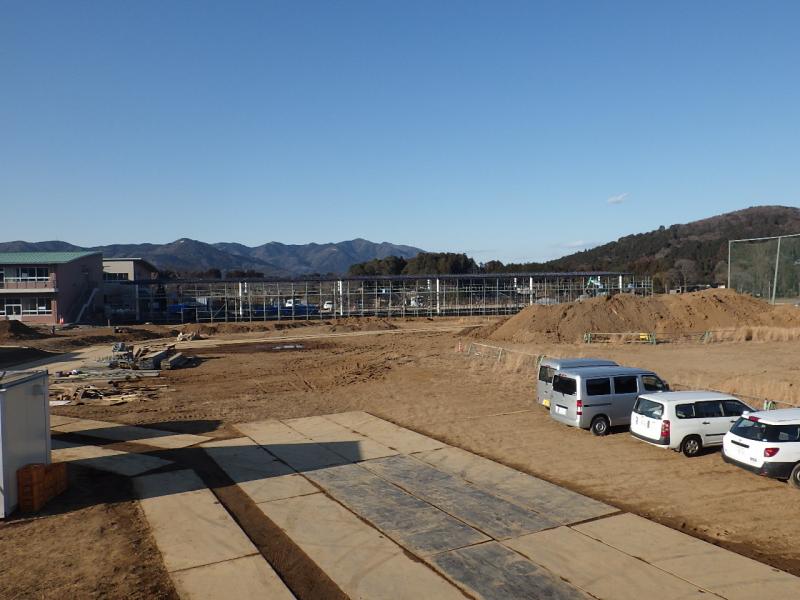

No.7:9月工事写真 <高等部棟> 9月の工事では,写真のように屋根葺きの施工を行っています。大屋根材はカラーガルバリウム鋼板を用いて,深緑色のモスグリーンとし,屋根形状(角錐状)が周囲に広がる山麓の景観に溶け込む外観としています。また,内部工事も順調に進められており,建築工事では各下地等の施工,設備関連工事では配線や配管の据え付けを行っています。 |
|||

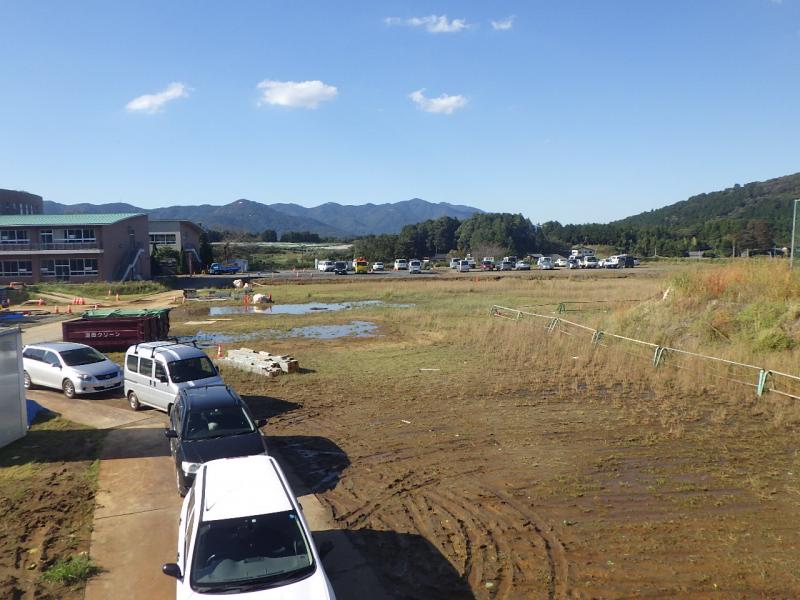

・定点写真1 (平成30年10月1日撮影) 普通教室棟B,C,D工区状況 |
|||
・定点写真2 (平成30年10月1日撮影) 普通教室棟D,昇降口棟工区状況 |
|||
普通教室棟B工区 <屋根工事> ・屋根平葺き(カラーガルバリウム鋼板)完了状況 屋根色:モスグリーン色 トップライト色:シルバー色 (平成30年9月28日撮影) |
|||
普通教室棟B工区 普通教室 |
|||
普通教室棟工区 廊下(C工区→A工区) <内部工事> ・内部施工状況 写真中央:中廊下が交差する中央スペース部 中央部ほか3箇所にトップライト(天窓)を設置 (平成30年9月28日撮影) |
|||

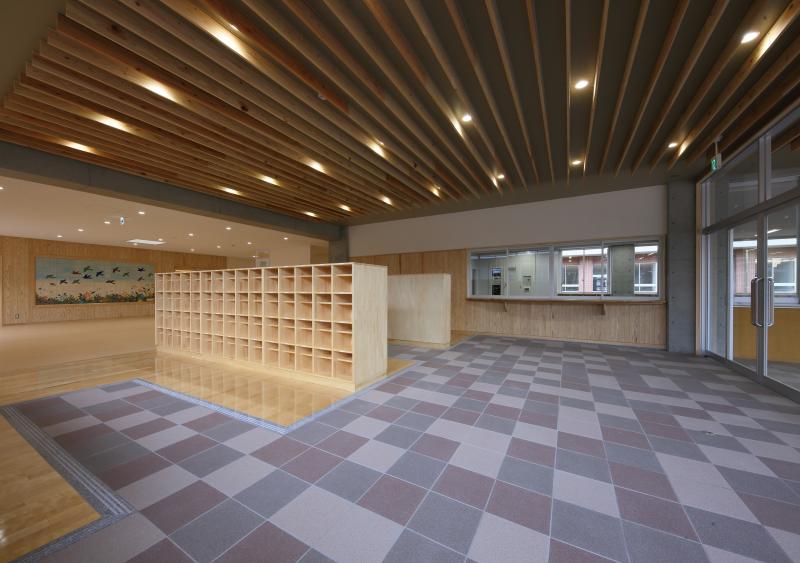

昇降口棟工区 昇降口 <内部工事> ・内部施工状況 写真右側:高等部職員室窓口 写真奥側:音楽室前廊下 (平成30年10月2日撮影) |
|||
<小中学部棟改修・外構工事> 現在,小中学部棟改修工事では,間仕切壁や設備関係の変更に伴う既存内部の壁や天井の撤去工事を行っています。また,外構工事でも新校の外構整備に伴う既存物等の撤去工事を行っています。 |
|||

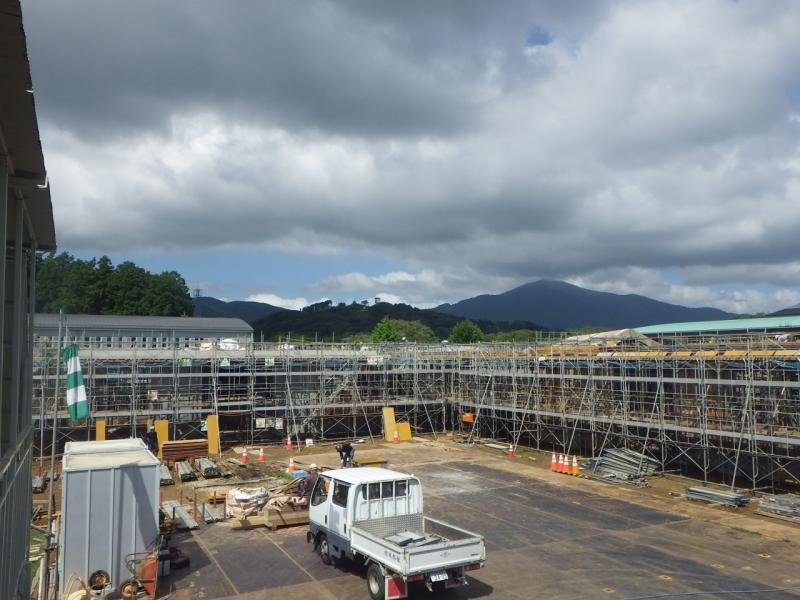

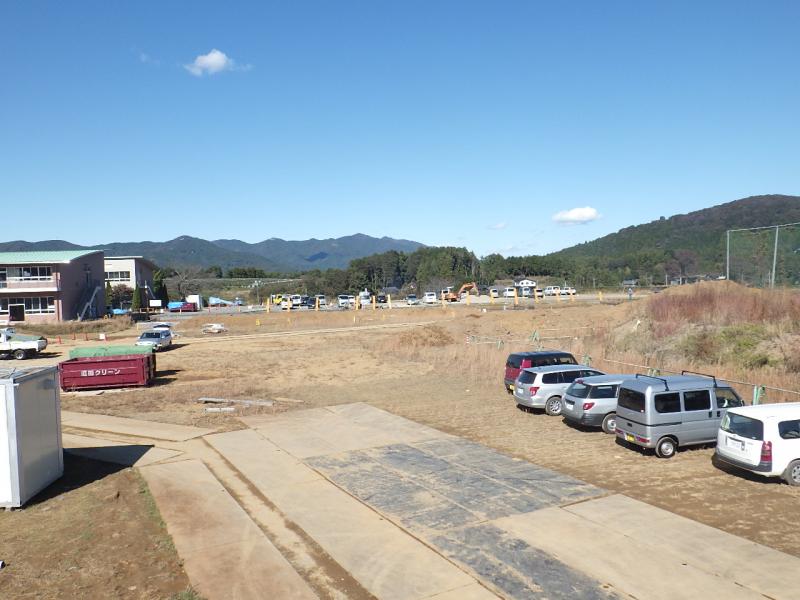

・定点写真 敷地東部(グランド,バスターミナル)状況 (平成30年10月1日撮影) |
|||
小中学部棟 東側外部 <校舎外部撤去工事> ・外構整備に伴う既存撤去工事状況 (平成30年10月1日撮影) |
|||
小中学部棟南 1階昇降口廊下 |

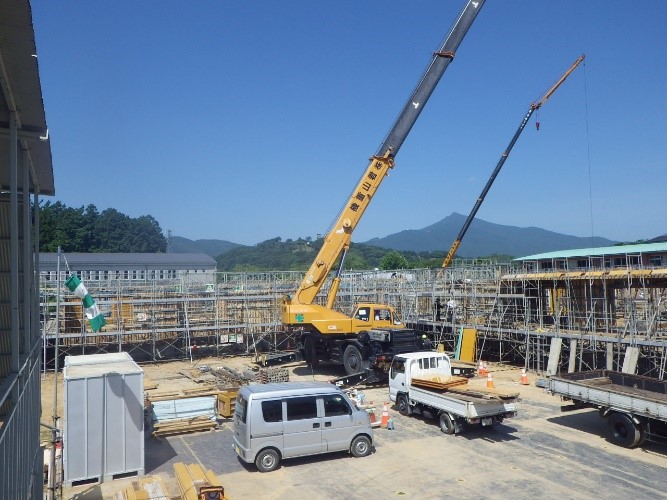

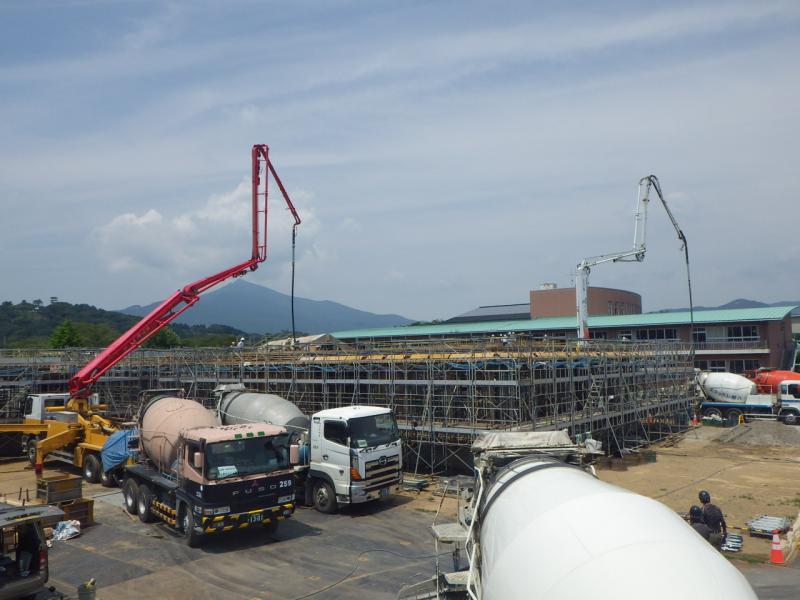

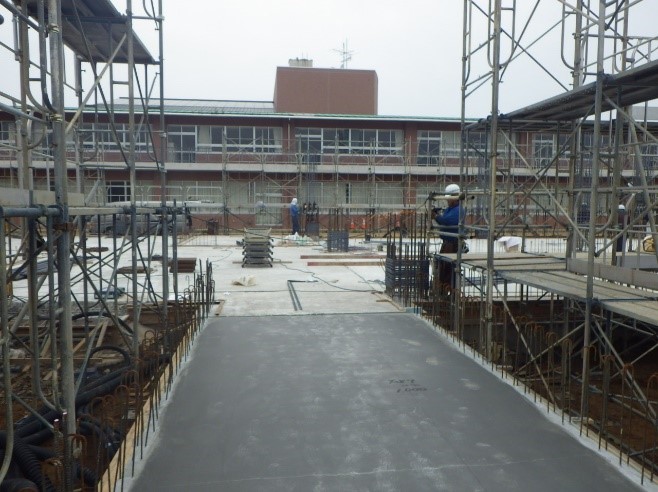

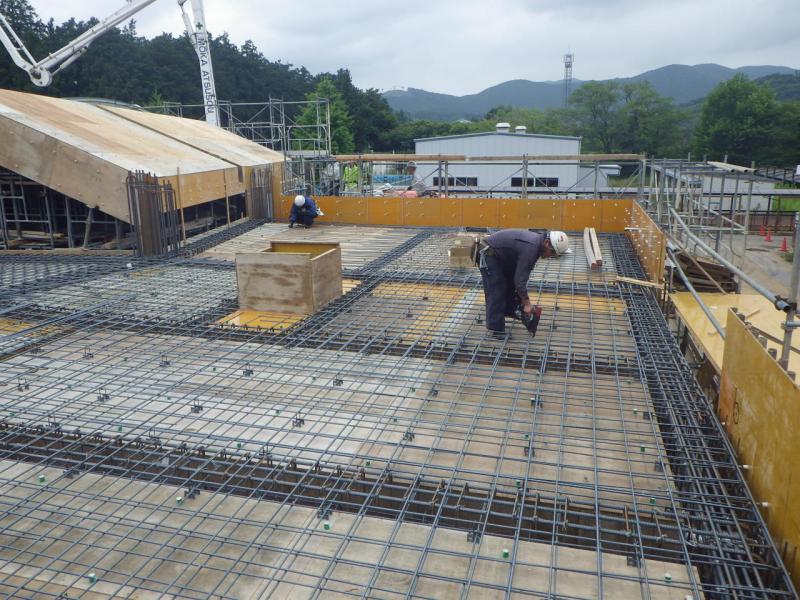

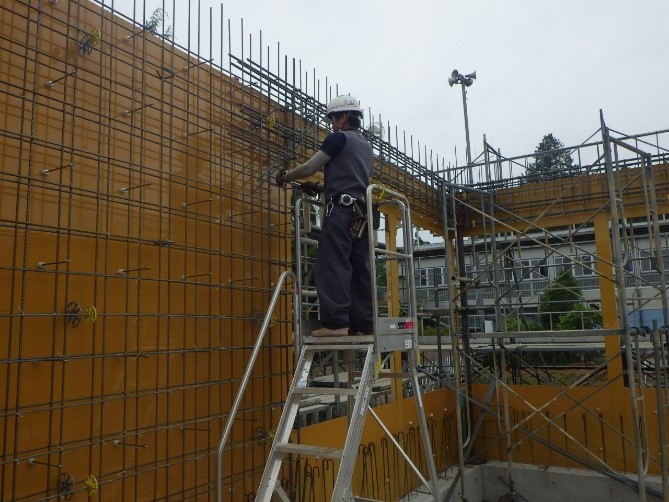

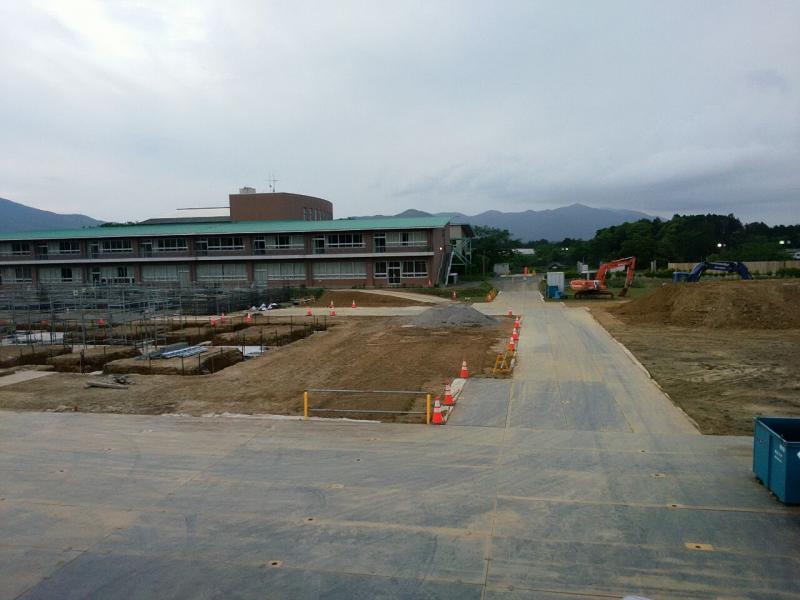

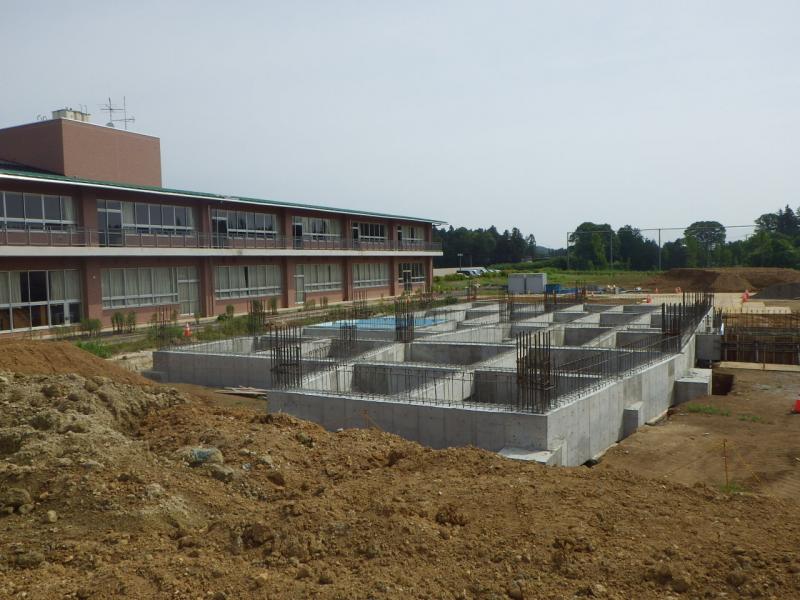

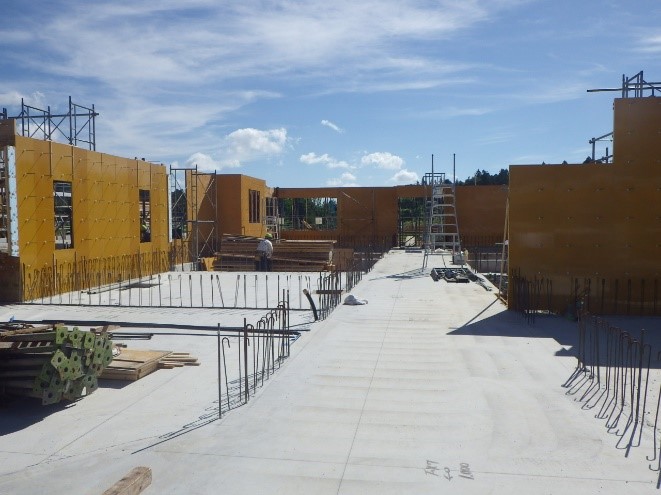

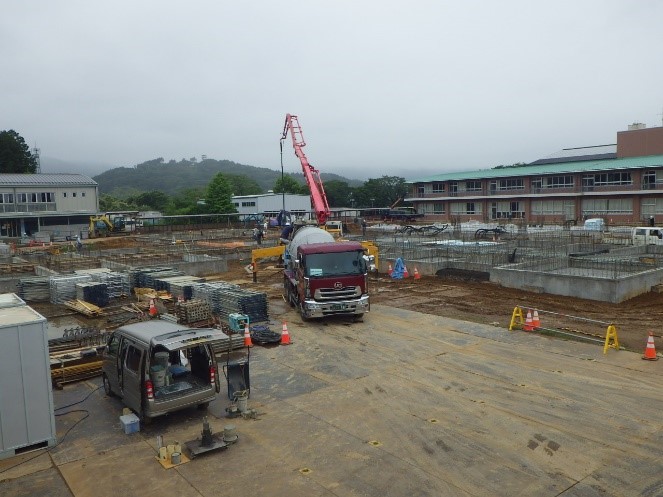

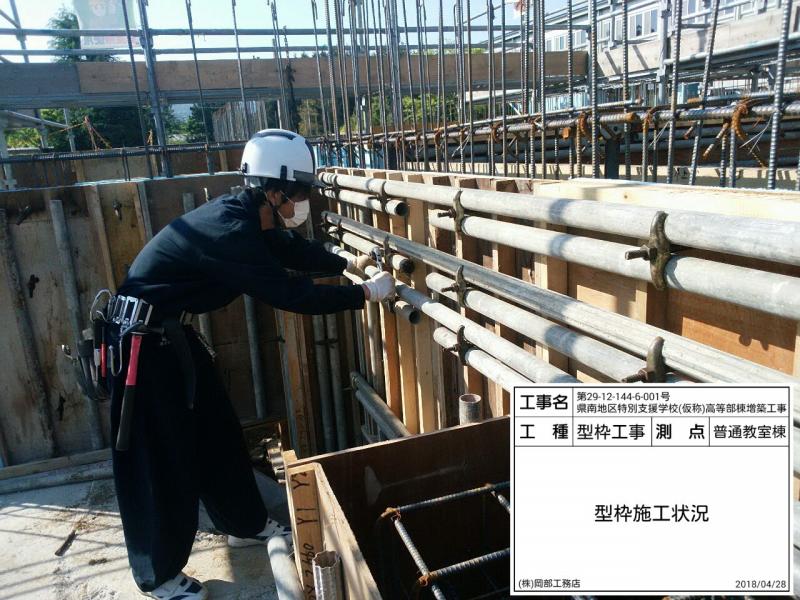

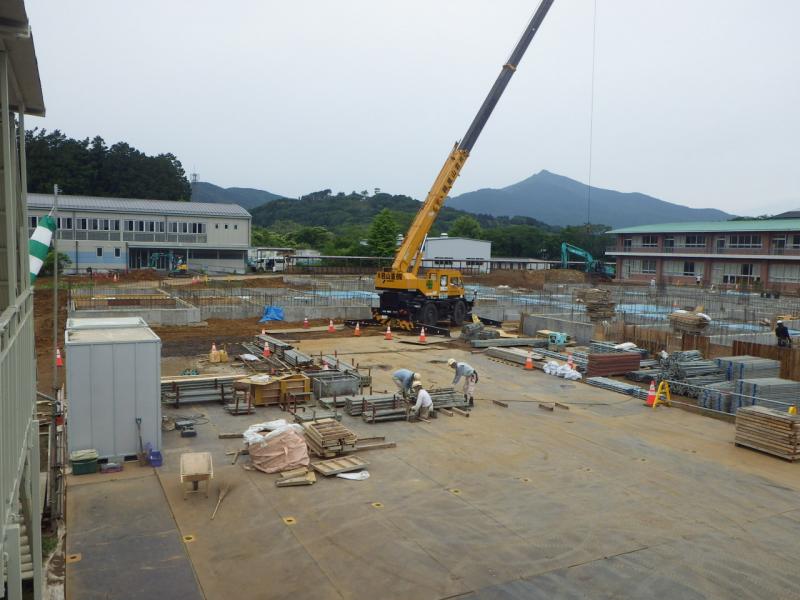

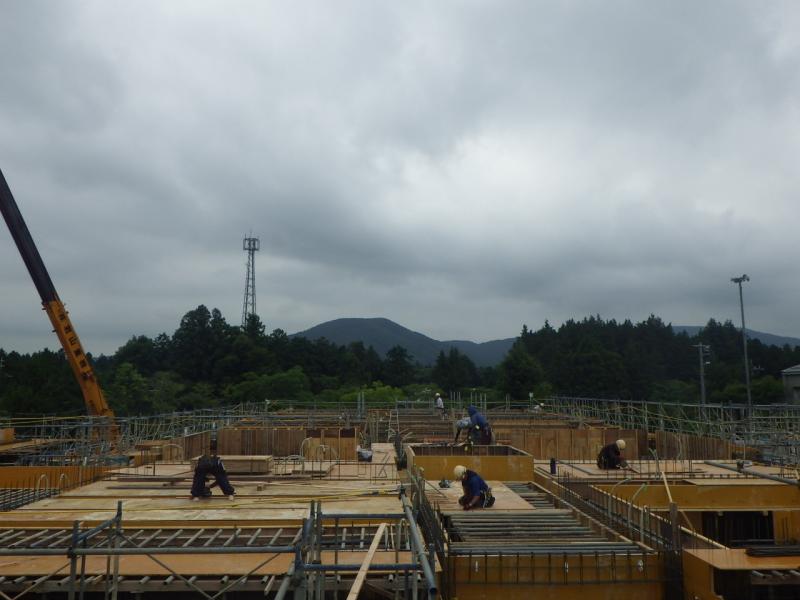

No.3 5月工事写真 高等部棟の基礎・地中梁の配筋・型枠工事が完了し,コンクリート打設工事並びに型枠の一部取外しを実施しました。 |
||
・定点写真1 (平成30年5月31日撮影) |
||
・定点写真2 (平成30年5月31日撮影) |
||

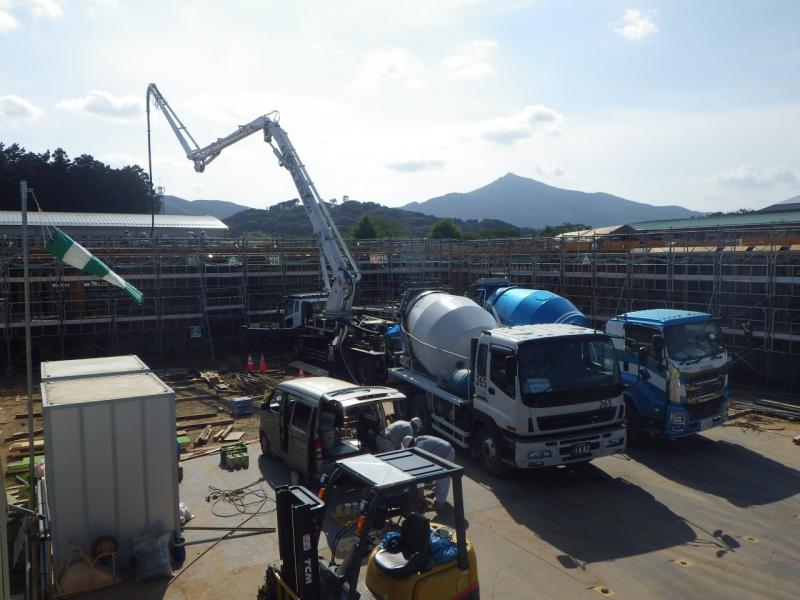

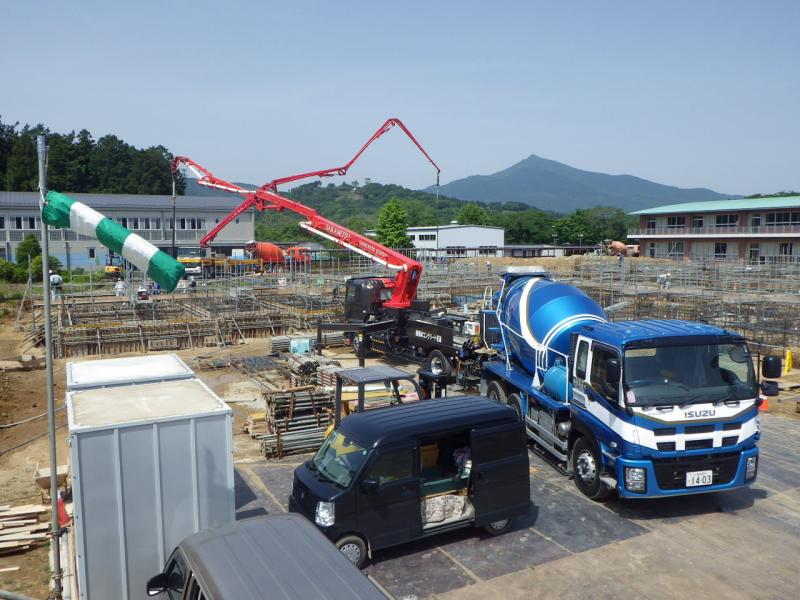

・コンクリート打設状況 |
||
・型枠取外し状況 |

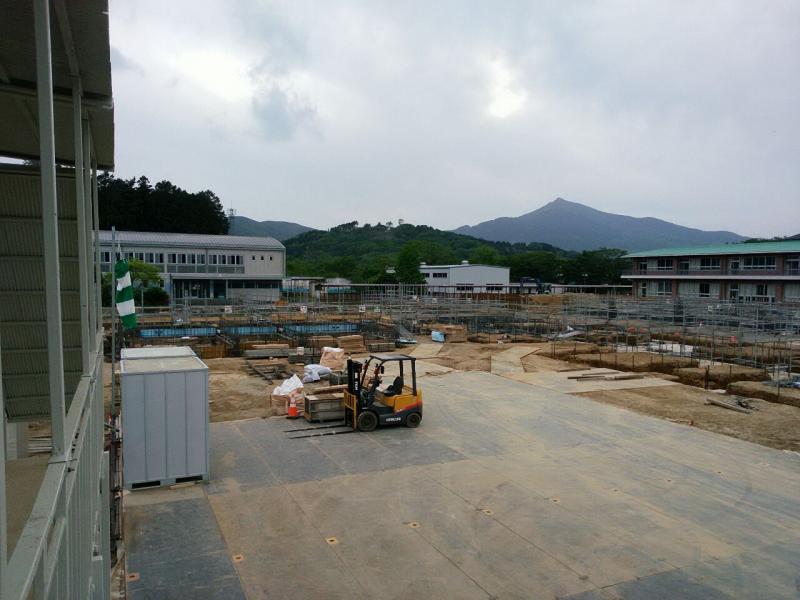

・定点写真1 (平成30年4月30日撮影) |
||

・定点写真2 (平成30年4月30日撮影) |
||

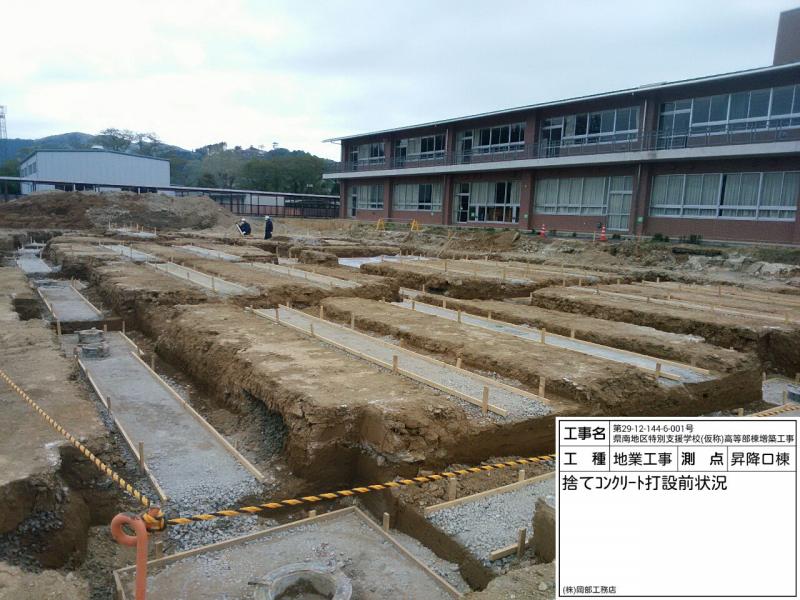

・捨てコンクリート打設状況 | ||

・基礎・地中梁配筋状況 | ||
・型枠施工状況 |

No.1 3月工事写真 高等部棟の仮設工事及び解体工事が終わり,地縄張り後に杭工事に入りました。 |
|

・定点写真1 (平成30年3月30日撮影) |
|
・定点写真2 |
|

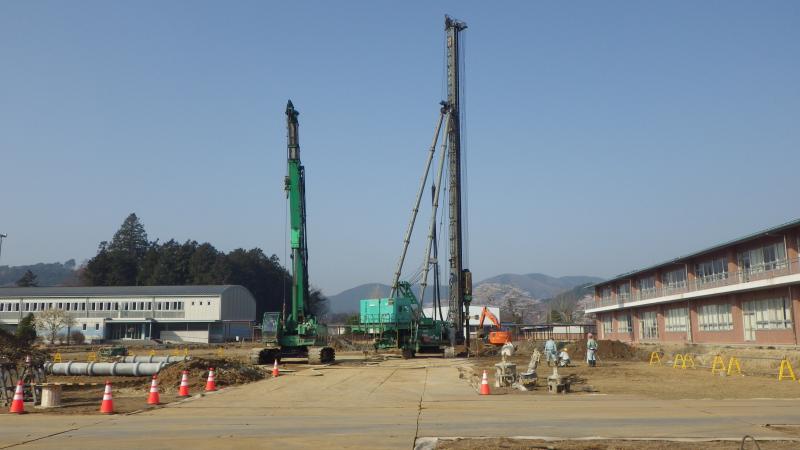

・本杭打設状況 |

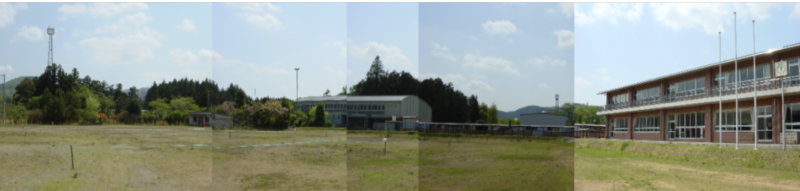

No.0 着工前写真 |
|
